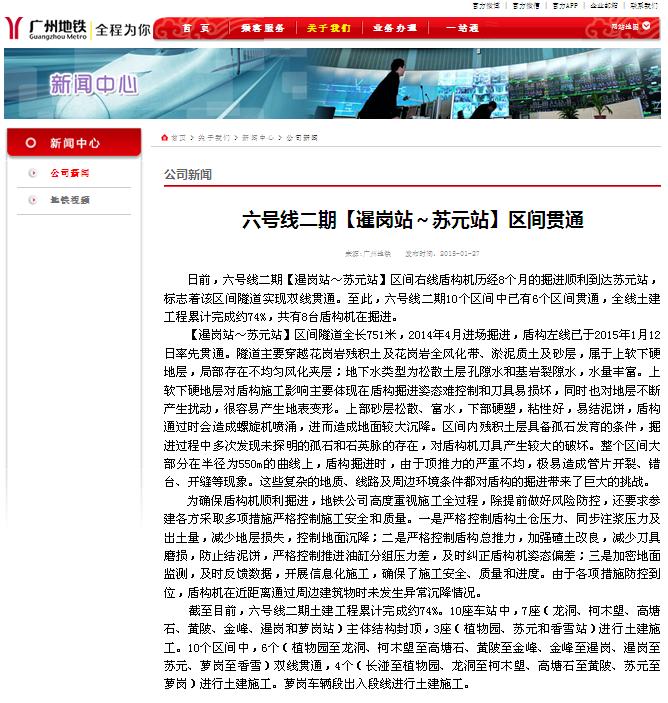

您好,截至目前,六号线二期土建工程累计完成约74%。10座车站中,7座(龙洞、柯木塱、专高塘石、黄陂、属金峰、暹岗和萝岗站)主体结构封顶,3座(植物园、苏元和香雪站)进行土建施工。10个区间中,6个(植物园至龙洞、柯木塱至高塘石、黄陂至金峰、金峰至暹岗、暹岗至苏元、萝岗至香雪)双线贯通,4个(长湴至植物园、龙洞至柯木塱、高塘石至黄陂、苏元至萝岗)进行土建施工。萝岗车辆段出入段线进行土建施工。
消息来源:广州地铁官网2015-01-27
